Unsere Aktivitäten im chronolgischen Ablauf:
Dez.2006:
Mittlerweile
ist der Verein beim Amtsgericht Tecklenburg eingetragen und das
Finanzamt Ibbenbüren hat die Gemeinnützigkeit anerkannt.
Wer uns in unserer Arbeit unterstützen möchte, kann dies
durch eine Spende auf o.g. Konto tun und/oder dem Verein als aktives
Mitglied beitreten.
Aktivitäten Jan.2007:
Seit
der zweiten Kalenderwoche wird seitens des Landesstraßenbauamtes NRW
die gesamte Bramscher Straße beidseitig neu vermessen. Hier werden alle
Planungs relevanten Details aufgenommen und in einen aktualisierten
Straßenplan eingetragen. Dieser wird dem Vorstand ab Mitte Februar in
jedem gewünschten Maßstab zur Verfügung gestellt. Damit kann die
detailierte Planung des ersten Streckenabschnitts begonnen werden.
Die
ersten Sondierungs-Gespräche mit allen Anliegern sind
abgeschlossen und
man kann feststellen, daß ausnahmslos alle dem Projekt
aufgeschlossen
gegenüber stehen. Weitere Gespräche werden allerdings folgen
müssen um die jeweilig beste Lösung für beide Seiten
finden zu können.
In seiner Sitzung am 22.Jan. hat der Vorstand den ersten Bauabschnitt
von der Speckenstraße bis zur Mühle Priggemeyer festgelegt.
Der Radweg soll auf der gesamten Länge auf der Ostseite der
Bramscher Straße liegen. In diesem Bereich wird die Planung in
den nächsten Wochen ins Detail gehen.
Sonntag, 11.März 2007
Photo von der Ortsbegehung des ersten Streckenabschnitts durch den
Vorstand. An Ort und Stelle wird mit Hilfe der erstellten
Vermessungspläne die Trassenführung zwischen Mühle
Priggemeyer und Speckenstraße festgelegt. Der Radweg kann nun
exakt geplant und anschließend noch einmal mit den Anliegern
besprochen werden.
Vorstands-Sitzung vom 27.März 2007
Die Baupläne für den ersten Teilabschnitt sind fertig
gestellt und vom Landesbetrieb Straßen NRW genehmigt. Plan-
und Baudurchführung, Kostentragung sowie Baulast und Unterhaltung
sind durch eine Vereinbarung zwischen dem Land NRW und der Gemeinde
Westerkappeln geregelt. 20 000 € liegen bei der Gemeinde bereit
und die ersten Anlieger haben bereits ihr Einverständnis
erklärt.
7.Juli 2007
Endlich! Baubeginn!
Am

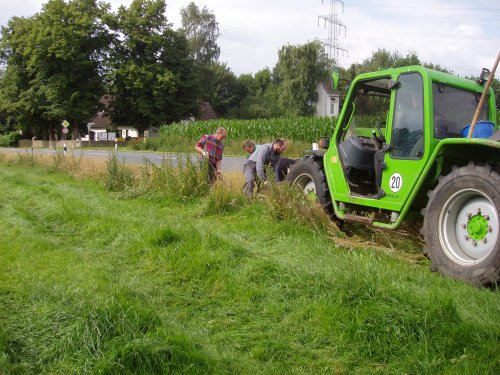

Samstag konnten wir mit den vorbereitenden Arbeiten am ersten Abschnitt
des Radweges beginnen. Handarbeit war gefragt. Um die Trasse für

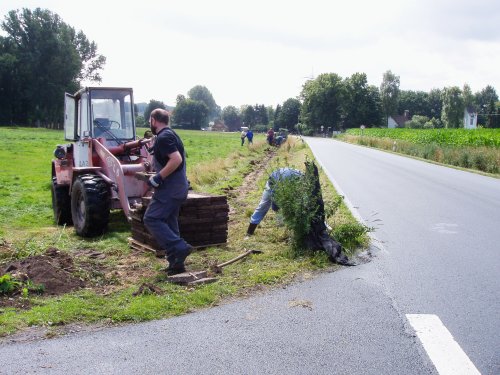

die Baggerarbeiten frei zu machen, mussten als erstes die Gehwegplatten
auf Roland Cizelskys Wiese aufgenommen werden.
Nach der langen Vorbereitungszeit und den vielen Gesprächen, die
geführt werden mussten, waren alle Beteiligten froh, endlich
praktisch Hand anlegen zu können. Entsprechend flott ging die
Arbeit voran. Und sogar das Wetter spielte mit, so daß sich auf
der ein oder anderen Stirn Schweißperlen zeigten.
Innerhalb der nächsten zwei Wochen soll nun der Bagger
anrücken, die Trasse ca. 25 cm ausschachten und gleichzeitig mit
grobem Schotter verfüllen. Mit dem darauf folgendem Walzen
wäre die Grundlage auf diesem ersten Abschnitt fertig.
Geplant ist für dieses Jahr der Bereich von Mühle Priggemeyer
bis zum großen Graben in der Düsterdieker Niederung.
Also: Daumen drücken, damit nach der Verzögerung alles
weitere reibungslos klappt.
19.August 2007
Man
traut seinen Augen kaum. Die Mitglieder des Radweg-Vereins haben in den
letzten drei Wochen ganze Arbeit geleistet. Die Trasse des ersten
Bauabschnitts ist fast fertig und wartet nun auf den Asphalt, der
hoffentlich noch bis zum Herbst aufgebracht wird.
Allen die auf diese und jene Weise zum Gelingen beigetragen haben, sei an dieser Stelle noch einmal ausdrücklich gedankt.
Bei der Geschwindigkeit hat
die Internet-Seite leider nicht mithalten können, zumal der
Betreuer (Acki Baumann) im Urlaub weilte.

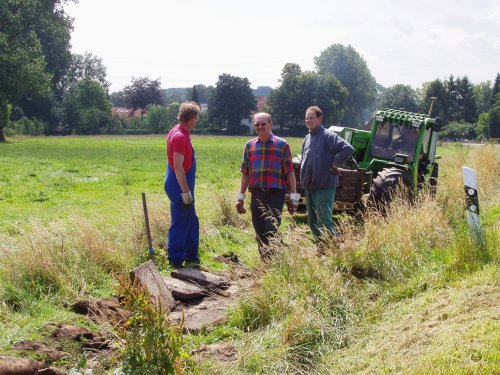

23.August 2007
Gestern Abend hat der Vorstand
in seiner Sitzung besprochen, daß am Freitag auf dem Grundstück
"Spieker" weiter gearbeitet wird. Die Mauer wird entfernt und durch
eine neue ersetzt. Dazu müssen ein paar Sträucher und Bäume beschnitten
bzw. entfernt werden und das Fundament für die neue Mauer angelegt
werden. Das Wasserohr an der Straßen wird neu verlegt und anschließend
der Bereich mit Schotter aufgefüllt und gewalzt. Arbeit genug!
Wir beginnen am Freitag, 24.08. um 7.30 Uhr. Helfer sind dringend erwünscht.
27.August 2007
Es ist kaum zu glauben, aber einer der schwierigsten Engpässe des
Radweges ist gemeistert. Am Freitag vormittag fiel, zusammen mit
einigen Bäumen und Sträuchern auch die 33m lange Mauer von
Spieker. Noch am gleichen Tag schaffte es der Verein das Fundament
für eine neue zu betonieren. Das Wetter spielte mal wieder voll
mit und der Schweiß rann in Strömen. Samstag wurde auch
dieses Stück fertig geschottert und gewalzt. Außerdem
mußte ein Regenwasserrohr, das unter dem Radweg verläuft
verlängert werden. Alle Hände wurden gebraucht und abends
schmerzte so mancher Rücken.
Aber nun wartet auch dieses schwierige Stück auf den Asphalt.
Wenn alles planmäßig verläuft, und es sieht ganz danach
aus, wird die Teermaschine in der ersten September-Woche anrücken.
Daumen drücken!!!!!
Vielen, vielen Dank an alle, die mit angefasst haben. Spitzenmäßig!
1.September2007
Am
heutigen Samstag wurden die letzten "Sprungschanzen" in der
Trassenführung ausgeglichen und Spiekers Wiese wieder in einen
halbwegs ordentlichen Zustand versetzt. Viel Handarbeit. Der
Gräder, der der Trasse ihr endgültiges Profil gibt kommt am
kommenden Freitag, die Asphalt-Maschine dann Anfang nächster
Woche. Es wird mit Hochdruck weiter gearbeitet um bis zum
Rübenball (15.September) das erste Teilstück für den
Verkehr freigeben zu können. Wir werden weiter auf dieser Seite
informieren.
3.September 2007
Wie
geplant bleibt es bei den Arbeits-Einsätzen am 7. und 8.9. bzw.
11. und 12.9. Besonders am Dienstag und Mittwoch werden Hände

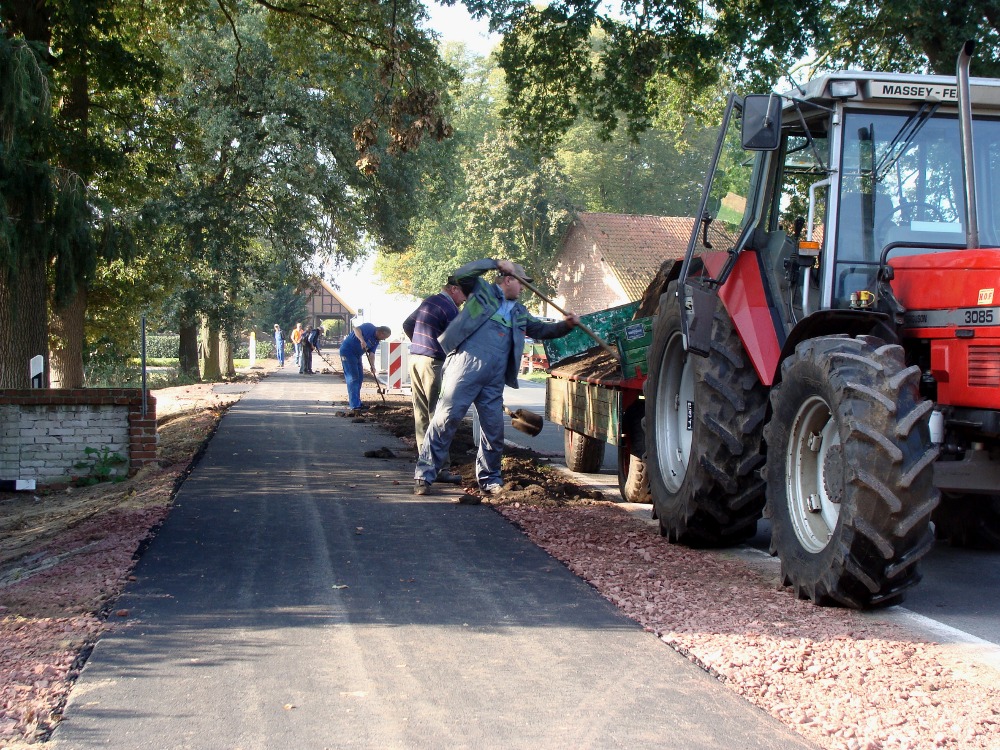

gebraucht. Wenn der Asphalt drauf ist, müssen die Bankette
angefüllt und in Ordnung gebracht werden. Da müssen Schaufeln
ran und Leute, die sie schwingen.
Nach wie vor bleibt es bei der Planung am 13.09. das erste
Teilstück unseres Radweges mit einer kleinen Feier bei Priggemeier
zu eröffnen.
UUUUnd ...... siehe oben..... das hundertste Mitglied ist unserem Verein beigetreten. Wir gratulieren!
9. September 2007
Nun ist es sicher: Jeder der sich angesprochen fühlt, ist eingeladen:
Eröffnung und Freigabe
der ersten 1,7km unseres selbstgebauten Radweges
am 13.September um 16:00 Uhr.
Wir werden ein wenig feiern, und zwar am nördlichen Ende der Trasse auf der
Wiese der Firma Wiesmann.
Aber vorher ist leider auch noch Arbeit angesagt:
Am Montag und Dienstag wird die Asphalt-Decke aufgebracht. Das machen
zur Abwechselung mal nicht die Vereins-Mitglieder selbst sondern die
Firma Siering aus Hopsten, die auch schon vergangenen Freitag unsere
"Rodeo-Strecke" schön glatt abgezogen hat. Ab
Dienstag aber müssen wir wieder ran. Die Banquette rechts und
links des Weges sind in
Ordnung zu bringen. Viel Handarbeit ist angesagt, damit bis zum
Donnerstag
alles schön ansehnlich ist und wir diesen Teil des Radweges der
Verantwortung der Gemeinde Westerkappeln übergeben können.
Also noch einmal herzhaft in die Hände gespuckt. Schlußspurt!!
13.September 2007
(exakt 10 Monate nach der Vereinsgründung)
Eröffnung
der ersten 1,7 km Radweg.
Wir sind stolz!
Und endlich konnte gefeiert werden. Sekt und Bier! Würstchen und Kartoffelpfannkuchen!
Ansprachen und gute Laune!
Weitere Mitglieder und weitere Spenden für die weitere Arbeit!
Wir danken allen, die uns unterstützt haben.
Superklasse!
20.September 2007
Nach den
Anstrengungen der letzten Tage wird es nun wahrscheinlich etwas ruhiger
werden. Weitere Arbeiten erfordern weitere Planung und auch weitere
Gespräche mit den Anliegern. Obendrein steht in den nächsten
Wochen die Mais-Ernte an und viele unserer freiwilligen Helfer
müssen sich um ihre eigenen Belange kümmern. Zeit für
den Vorstand, die nächsten Bauabschnitte in aller Ruhe

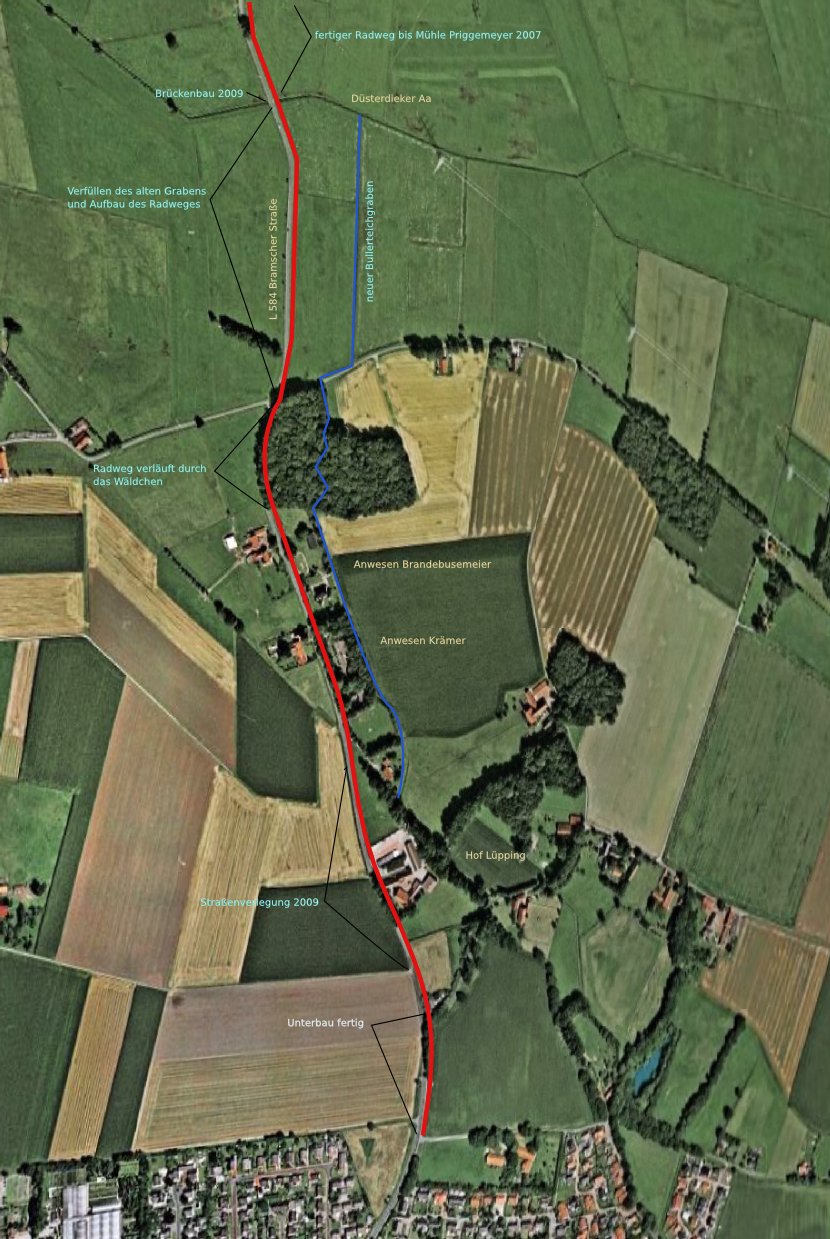

vorzubereiten. Geplant wird die Weiterführung des Radweges in
Richtung Westerkappeln. Das soll, sofern möglich, bis Ende 2008 in
die Praxis umgesetzt werden. Ob, und wenn ja welche, Arbeiten noch in
diesem Herbst durchgeführt werden können, ist noch nicht
spruchreif. Wir werden aber an dieser Stelle informieren.
Desweiteren sei gesagt, daß es noch einige wenige T-Shirts zu
kaufen gibt. Bei Interesse bitte bei Acki Baumann melden oder mailen.
27.September 2007
Unsere
T-shirts haben sich zum Verkaufsschlager entwickelt. Es sind wieder
Kinder-Größen in 128 bzw. 164 zu bekommen. Die Hemden in xl
und xxl haben jetzt auch das "Wir sind Seeste"-Motiv auf dem
Rücken. Kosten werden sie allesamt 12 €/Stck. Die
Nachbestellung in kleiner Auflage hat leider auch einen höheren
Preis zur Folge. Zu bekommen sind sie bei Acki Baumann (Tel. oder
Kontakt, s.o.) oder über unsere Vorstands-Mitglieder.
8.Oktober 2007
Schöneres
Wetter hätte man sich für den Kürbismarkt am
gestrigen Sonntag in Westerkappeln gar nicht wünschen können.
Entsprechend hoch war auch die Besucherzahl. Am Nachmittag gab es
zwischen den einzelnen Ständen in der Fußgängerzone
kaum ein Durchkommen. Da hatten wir es mit unserem Stand auf dem Kirchplatz deutlich besser getroffen.
20.Oktober 2007
Wo
eine Mauer eingerissen wurde, bauen wir auch wieder eine neue hin. Ein
Monat ist seit der Eröffnung vergangen, der Mais ist
größtenteils silliert - Zeit mit den Arbeiten fortzufahren.

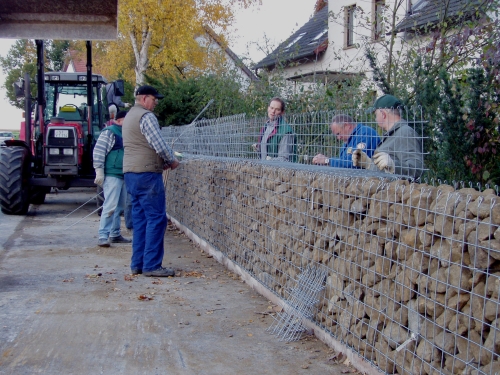

Margarete Spiekers Mauer muß wieder aufgebaut werden. Auf Wunsch
wird es eine sogenannte Gabionen-Mauer, auf deutsch: Drahtkörbe
flechten und mit Steinen füllen. Gesagt - Getan!
Freitag Mittag angefangen, Samstag Mittag fertig
26.März 2008
Leider
war für einige Tage der Server unserer Internetseite ausgefallen. Tut
uns leid, aber vor technischen Pannen ist man nun mal nicht gefeit.
Nun sind wir aber wieder präsent.
Nachgereicht

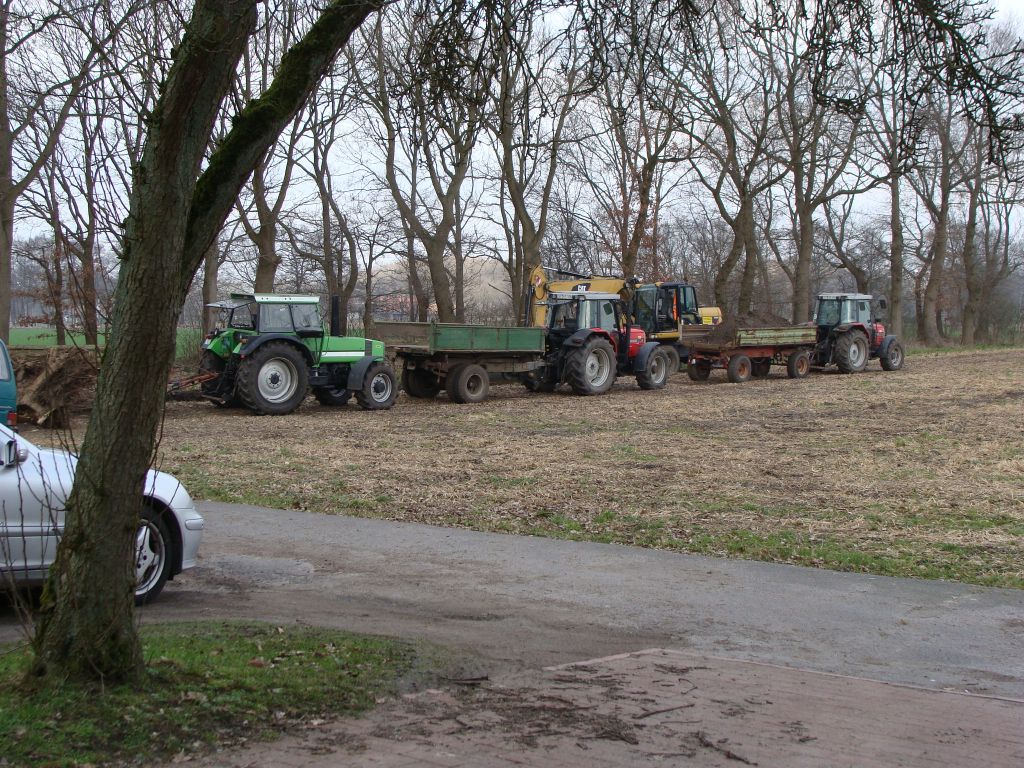

werden die Bilder unserer Baumfällaktion am 15.03. Alles lief wie am
Schnürchen und auch das Wetter war uns wieder wohlgesonnen. Mittags war
alles geschafft. Die Arbeiten für 2008 sind damit wieder aufgenommen.
Die Pläne liegen dem Landesstraßenbauamt zur Genehmigung vor. Das
Verfahren bleibt abzuwarten.
Wir halten hier weiter auf dem Laufenden.
Zum ersten Mal schlechtes Wetter,
aber: Wir sind ja keine Warmduscher. Die Arbeit muß trotzdem erledigt

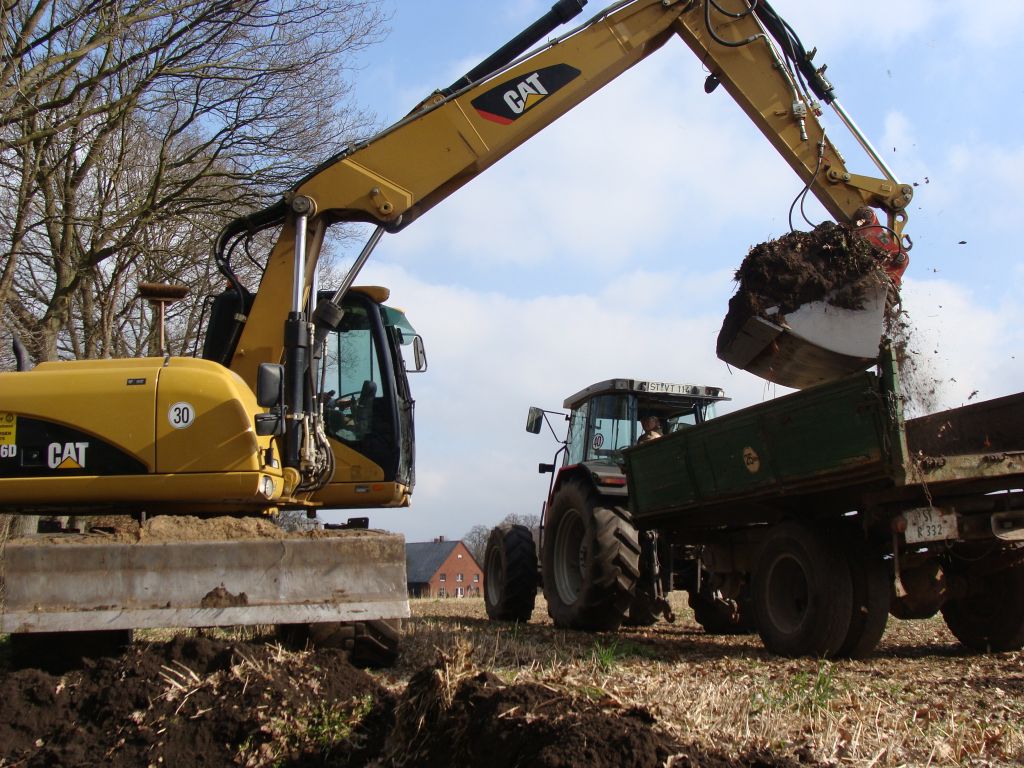

werden. Wirklich flott gehen die Arbeiten voran. Der Bagger der Firma

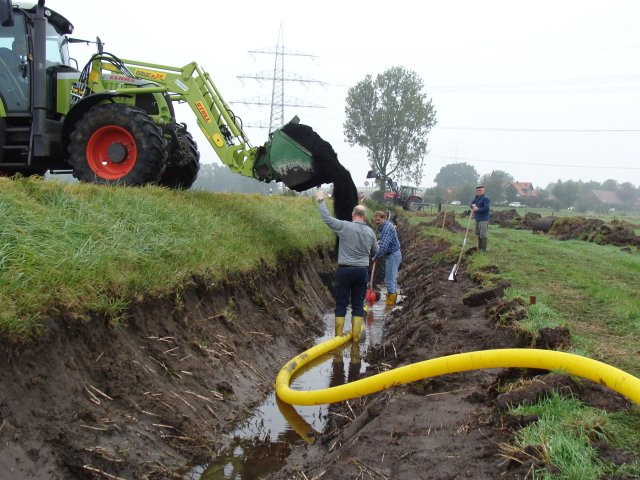

Wienkämper hat gestern die Trasse zwischen Sand- uns Osterbecker Str.
ausgeschachtet und obendrein den kleinen Graben entlang des Ackers auf
ca. 10m verrohrt.
Heute morgen waren dann wieder die Landwirte mit
ihren Schleppern und Anhängern gefragt. Fünf Gespanne waren im Einsatz
um den Schotter vom Lagerplatz bei Priggemeyer in Seeste bis zum
Ortseingang zu transportieren. Da musste so manche Runde gefahren
werden.
Vor Ort wurde der Unterbau mittels eines Teleskopladers
schön glatt planiert. (Stefan: Du bist ein Künstler auf dem Ding!)
Abschließend kam Fritze Biel wieder zum Einsatz. (Unser Mann auf der
Walze!)
Leider kann der Radweg aber noch nicht befahren werden, das
Unfallrisiko ist einfach zu groß. Deshalb wird dieses Teilstück bis zur
Fertigstellung gesperrt bleiben.
Ein paar Photos haben wir natürlich auch wieder gemacht.
Montag erscheint ein kurzer Bericht in den regionalen Zeitungen.
18.Juni 2008
Der
Landesbetrieb Straßenbau in NRW hat in einer Besprechung mit

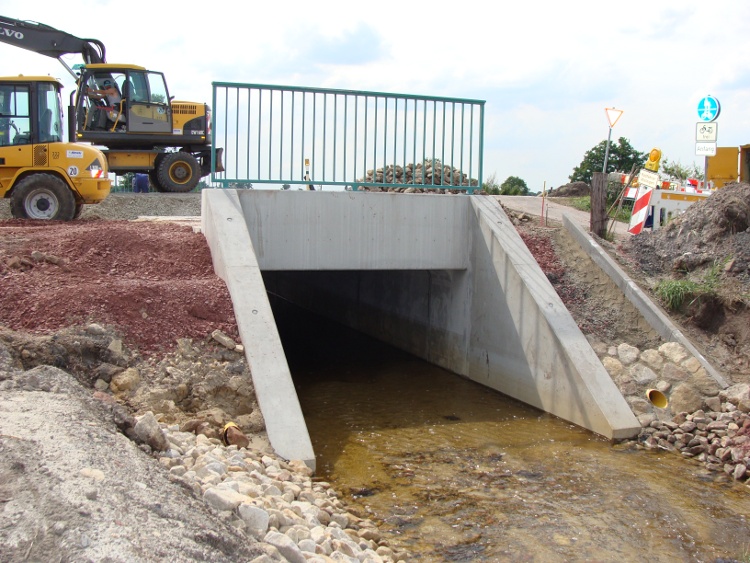

Bürgermeister und Vertretern des Vereins der Verlegung der L584

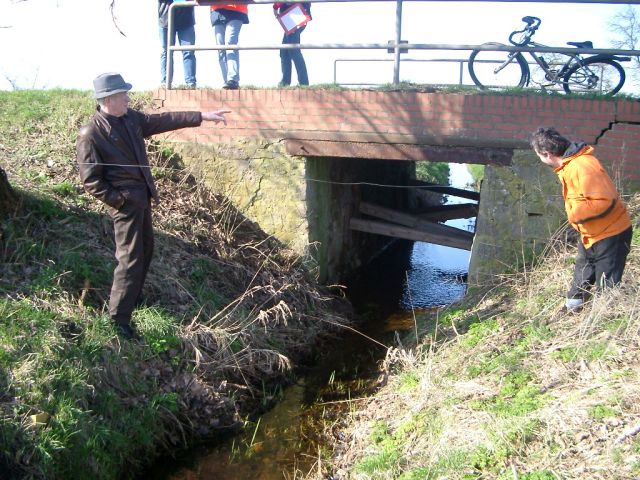

im Bereich des Hofes Lüpping am heutigen Vormittag
grundsätzlich zugestimmt. Dies wird in der nächsten Woche zwischen
Gemeinde und Land schriftlich festgelegt werden. Der Vorstand rechnet
nun mit einer zügigen Unterzeichnung aller fraglichen Pachtvertäge in
den nächsten Tagen.
Damit
stünde dem Weiterbau unseres Radweges zwischen Düsterdieker Aa und
Ortseingang Westerkappeln sowie der geplanten Verlegung des
Bullerteichgrabens nichts mehr im Wege.
Die
Trassenführung entspricht unserem, im Januar auf der
Jahreshauptversammlung vorgestellem "Wunschplan". Wir sind erleichtert
endlich eine einvernehmliche Lösung gefunden zu haben. Spätestens Ende
Juli soll es losgehen, damit wir wie im letzten Jahr bis Mitte
September soweit fertig sind, um die Schwarzdecke aufbringen zu lassen.
Es wartet wieder viel Arbeit auf uns. Wir informieren noch über die
Einzelheiten.
18. August 2008: Was ist los?
Manch
einer wird sich das schon gefragt haben. Warum geht es nicht weiter?
Ganz ehrlich? Das fragt sich der Vorstand auch schon seit einiger Zeit!
Fakt
ist: Uns fehlt eine verbindliche - sprich schriftliche - Erklärung des
Landes Nordrhein-Westfalen, daß in einem bestimmten Zeitraum die
Bramscher Straße (L584) im Bereich des Hofes Lüpping um mehre Meter
nach Westen verlegt wird um Platz für den Radweg zu schaffen. Erst wenn
diese Erklärung vorliegt, werden die Pachtverträge unterschrieben
werden. Und erst danach können die Arbeiten beginnen.
Die
Zustimmung für die Verlegung ist grundsätzlich in der Besprechung vom
17.Juni 2008 von Vertretern des Landesbetriebes Straßen in NRW gegeben
worden. Die Angelegenheit liegt mittlerweile beim Vekehrsministerium in
Düsseldorf. Bürgermeister Hockenbrink sowie 1. und 2. Vorsitzender der
Interessengemeinschaft arbeiten mit Hochdruck und drängen auf Eile.
Aber, man kennt das, die Mühlen der Bürokratie arbeiten eher langsam,
besonders in der Urlaubszeit.
Zwei Petitionen sind in den letzten
Wochen nach Düsseldorf geschickt, unzählige Telefonate mit
Behördenvertretern geführt worden, leider mit mäßigem Erfolg.
Bei
der Eröffnung der neuen Landesstraße L599
(Mettingen-Westerkappeln) nutzte Werner Sievert die Gelegenheit, um
Mitarbeiter des Verkehrsministeriums auf unser Problem aufmerksam zu
machen und fand tatsächlich auch Gehör. Der Bürgermeister, der seit
langem schon unser Projekt zur Chefsache erklärt hat, suchte das
persönliche Gespräch mit Vekehrsminister Oliver Wittke über die
Parteigrenzen hinweg. Was dabei herauskommen wird? Man weiß es nicht.
Fest steht: Wir werden nicht locker lassen!
Die Ausschreibungen für
die Erdarbeiten im Bereich Bullerteichgraben sind bearbeitet. Sobald
die Pachtverträge unterschrieben sind, wird unverzüglich mit den
Arbeiten begonnen werden.
1.Oktober 2008

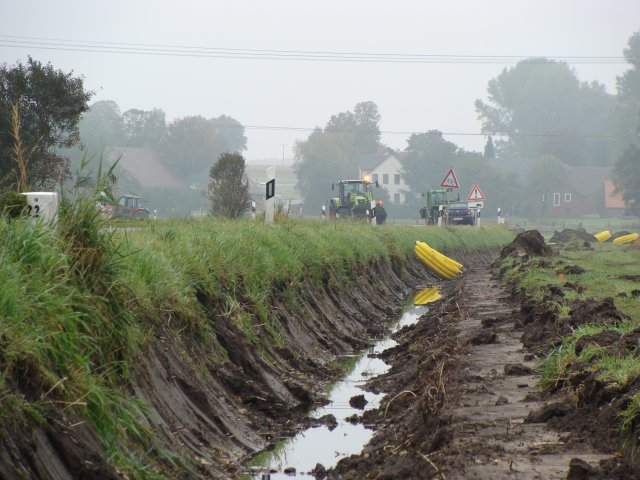

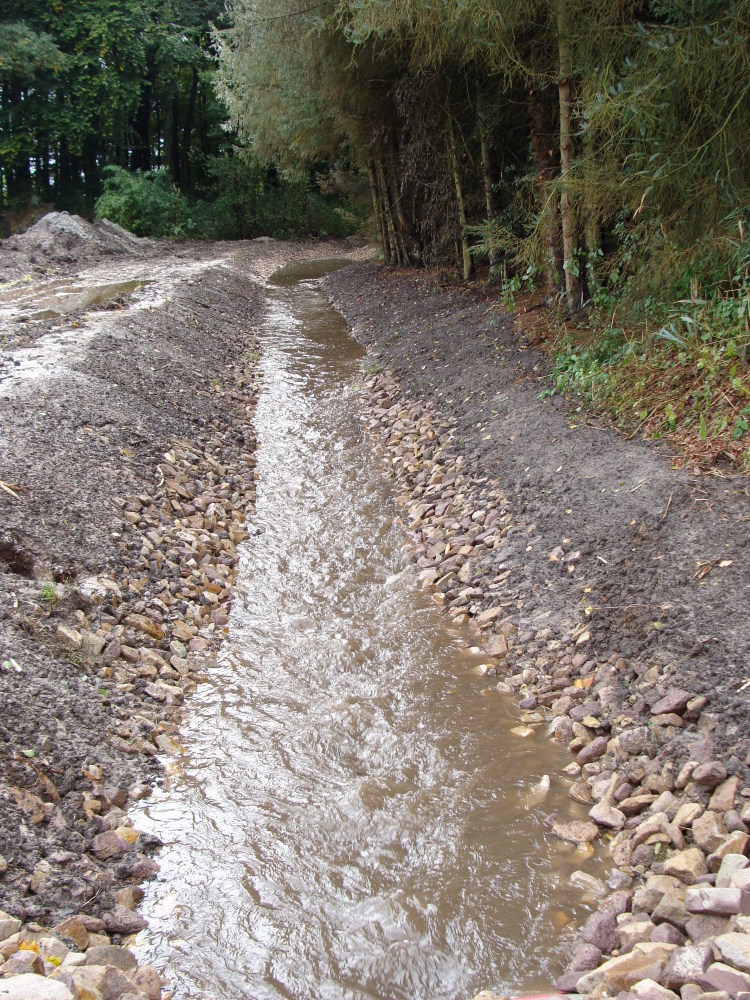

Der neue Bullerteichgraben ist fertig!
Seit
heute morgen fließt der Bullerteichgraben in seinem neuen Bett. Der
alte Graben wurde verschlossen und wird somit trockengelegt, um am
kommenden Samstag das Auskoffern der Sohle zu ermöglichen. In der
nächsten Woche wird dann der Graben mit Schotter gefüllt um den
Unterbau des Radweges zu bilden. Damit sind wir unserem Ziel noch
dieses Jahr den Lückenschluss zwischen Düsterdieker Aa und Ortsrand
Westerkappeln zu schließen ein wichtiges Stück näher gekommen.
6.Oktober 2008 Es geht wieder rund!!!
Am
heutigen Montag haben wir begonnen, den alten Bullerteichgraben
aufzufüllen. Leider hatte es am Wochenende ordentlich geregnet und was
alle befürchtet hatten ist eingetreten: Der Graben, der letzte Woche
schon fast abgetrocknet war, steht wieder unter Wasser. Aber die
fleißigen Helfer lassen sich dadurch natürlich nicht aufhalten, auch

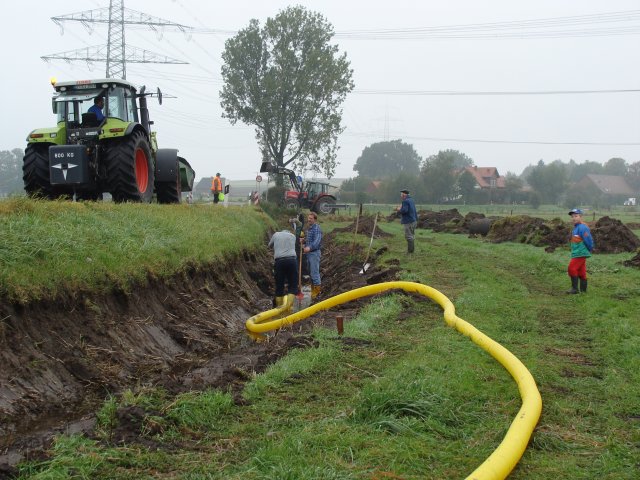

wenn es mitunter bis zur Oberkante Stiefel steht. Zunächst wird ein
Dränagerohr in Split gelegt. Im zweiten Schritt wird der Graben mit
grobem Schotter aufgefüllt und dann der Radweg-Unterbau aus dem
bekannten roten Schotter aufgebaut.
Wir hoffen, daß wir bis zum Wochenende in den Düsterdieker Wiesen fertig sind.
12.Oktober 2008
Nachdem
vergangene Woche in den Düsterdieker Wiesen der Radweg- Unterbau auf
400 Meter Länge fertiggestellt wurde, ging es Samstag an den Abschnitt
zwischen Speckenstrasse und Hof Lüpping. Ausschachten, grober Schotter,
Vlies und roter Schotter. Insgesamt 17 Mann auf Bagger, Radlader, 5
Traktoren sowie am "Handbagger" (Schaufel!) bewegten wieder so einige
Tonnen Erdreich und Schotter. Die schöne Hecke von Ludger
Brandebusemeier musste leider weichen; hier gilt es in den nächsten
Wochen ansehnlichen Ersatz zu schaffen. Aber zunächst soll der Radweg
fertig werden. Diesen Samstag sind wieder einige Meter dazugekommen.
Sobald uns wieder ein Bagger zur Verfügung gestellt wird, geht'sweiter. Wir werden hier informieren.
21. Oktober 2008 Wir haben fertig ...
Am
vergangenen Freitag wurden die Arbeiten am Unterbau für den Radweg
zwischen Düsterdieker Aa und Ortseingang Westerkappeln fertiggestellt.
Reichlich Schotter wurde verbaut und unser Fritz hat steckenmäßig mit
seiner Rüttelwalze wohl den halben Weg bis Hamburg zurückgelegt.
Nun
warten wir ab, welche Firma die Asphalt-Arbeiten übernehmen wird. Bis
zum heutigen Dienstag sollten alle Angebote vorliegen und von uns
geprüft werden. Nach der Auftragsvergabe könnte unverzüglich mit der
Decke begonnen werden.
Samstag, 15.November 2008
Kommando zurück!! Eröffnung verschoben .... aber nicht aufgehoben!
Nachdem
wir bereits Anfang Oktober den Radweg-Unterbau im Bereich der
Düsterdieker Wiesen fertiggestellt hatten, wurde jetzt, wenige Tage
bevor die Firma Dallmann den Asphalt aufbringen sollte, seitens des
Landesbetriebes Straßenbau in NRW bemängelt, daß der Radweg zu dicht an
der Straße läge und diese nur ungenügend stützen würde. Man bedenke:
Vorher war an gleicher Stelle ein ein Meter tiefer Graben, der das
gesamte Oberflächenwasser von Westerkappeln-Nord abführte. Da
schien kein Handlungsbedarf zu bestehen. Jetzt soll der Radweg-Unterbau
die Straße stützen, was man ja nachvollziehen kann, aber bitte: Warum
sagt man uns das erst kurz vor Einsatz des Asphalt-Fertigers? (Die
Einladungen für die Eröffnungsfeier waren bereits gedruckt.) Sechs
Wochen lang konnte jeder, der Interesse hatte, unsere Arbeit
begutachten und ein Gespräch mit uns suchen. Jetzt verzögert sich die
Eröffnung abermals.
Dienstag wird es eine weitere Besprechung mit
Vetretern des Landesbetriebes sowie der Gemeinde geben. Insgesamt soll
auf den jetzigen Unterbau noch einmal weitere 30 - 40 cm Schotter
aufgebracht werden. Das sind etwa 20 LKW- Ladungen! Desweiteren soll
der Radweg am Düsterdieker Graben weiter von der Straße weg verlegt
werden.
Wir werden die Arbeiten so schnell wie möglich angehen um den Radweg fertig zu stellen.
Schließlich
können wir erst danach die Restarbeiten in Angriff nehmen. Für die
Anlieger, deren Garten wir in Ordnung bringen wollen, tut uns die
Verzögerung besonders Leid. Aber wenn es sein muß arbeiten wir bis zum
24.12. 12 Uhr mittags und ab 27. 12. bis Sylvester um diesen
Radweg-Abschnitt noch in 2008 fertig zu stellen.
Freitag
5. Dezember 2008
Endlich, Endlich, Endlich!!!
Die Schwarzdecke ist drauf!!!
Das
schlechte Wetter der letzten Wochen hat uns zwar behindert, konnte uns
aber nicht aufhalten. Firma Dallmann hat in den letzten beiden Tagen
die Asphaltdecke aufgebracht. Die Aufräumarbeiten werden am morgigen
Samstag ab 08:00 Uhr angegangen.
Samstag 13.12.2008 Letzter Arbeitseinsatz
(...für dieses Jahr)
8:15 Uhr, minus 4° C, Rainer Nietiedt teilt die Arbeiten ein. Der Vollmond schaut zu.
Bis
14:00 Uhr sind die Ränder des Radweges mit Mutterboden angefüllt.
Unsere Arbeiten sind damit für dieses Jahr erledigt. Zur
Eröffnungsfeier im nächsten Jahr wird geladen werden. Wir freuen uns
schon!
Arbeiten 2008:
Was wir gebaut haben!
Die
Luftaufnahme verdeutlicht die soeben abgeschlossene Maßnahme. Der
Bullerteichgraben wurde ab Anwesen Brandebusemeier um ca. 70m nach
Osten verlegt. Im Bereich des alten Verlaufs entlang der Bramscher
Straße wurde in den folgenden Wochen der neue Radweg aufgebaut.
21.Februar 2009
Eröffnung 2.Abschnitt
Perfekt getitelt!
Hinzufügen
möchten wir noch, daß neben den Landfrauen (500€) auch die Volksbank
Westerkappeln-Wersen (2000€) und Bauunternehmer Karl Abing aus
Neuenkirchen(500€) , verantwortlich für die Arbeiten am Bullerteichgraben, großzügig gespendet haben. Unser Dank gilt aber auch denen, die anonym den ein oder anderen Geldschein oder Euro in unsere Spardosen gesteckt haben. Vielen Dank!
10.März 2009
Die
Planung des dritten Bauabschnitts ist angelaufen.
In
den nächsten Tagen werden die Arbeiten wieder aufgenommen. Zunächst
geht es ans Bäumefällen. Die voraussichtliche Trasse wird freigemacht
um noch vor der Ackerbestellung den Unterbau zumindest auf den
landwirtschaftlich genutzten Flächen fertig zu bekommen. Wir beginnen
am 21.03. auf dem Abschnitt Halener Str. bis Flugplatz. Sollten die
Arbeiten dieses Jahr zügig vorangehen, halten wir uns damit die Option
offen, eventuell den letzten Abschnitt auch schon dieses Jahr zu
erledigen. Anschließend erwartet uns sehr viel Detail-Arbeit, die
sorgfältig geplant sein will. Radwegbau der besonderen Art.
22.März 2009
Die Arbeiten sind in vollem Gange!
Um
noch vor der Feldbestellung den Radweg-Unterbau auf den Äckern im
Bereich Niederdorf fertig zu bekommen, wurde unter Hochdruck an den
Vereinbarungen mit den Anliegern gearbeitet. Alle waren einverstanden!
Donnerstag morgen um 8:00Uhr konnte der Bagger der Firma Wienkämper mit
dem Ausschachten beginnen. Freitag Abend waren bereits so einige
Lastzüge Schotter verarbeitet und gewalzt. Samstag wurden noch einmal
die provisorischen Anschlußstellen (Brücke und Hof Lüpping) auf dem 2.
Abschnitt überarbeitet. Die sind jetzt knüppelhart und mit dem Fahrrad
gut zu befahren. Gleichzeitig arbeiteten einige Helfer zusammen mit der
Familie Hackmann/Danebrock um die Scheune (Siehe unten) zumindest
teilweise zu räumen. Alles hat gut geklappt.
Als
nächstes werden die vier Kastanien an der alten Stellmacherei gefällt
werden (Freitag, 27.03. 7:30 Uhr). Die Baumfällaktion zwischen Halener
Straße und Anschluß Flugplatz musste ausfallen, da wir die Frist
versäumt haben innerhalb der wir in dem Naturschutzgebiet (Seester
Feld) fällen dürfen.
8.April 2009
Derweil
gehen die Arbeiten unverzüglich weiter. Vergangenen Samstag wurden im
Naturschutzgebiet Bäume gefällt um die Trasse für den Radweg frei zu
machen. Gestern abend wurden die Pflastersteine an der Haltestelle der
ehemaligen Stellmacherei aufgenommen, damit die Fräse die Baumstümpfe
ausfräsen kann.
30.März 2009
Großeinsatz
der Initiative am vergangenen Freitag: Zum ersten Mal wurde an zwei
Bauplätzen gleichzeitig gearbeitet. 19 Leute waren im Einsatz. Zum
Einen wurde der Bereich zwischen Gaststätte Schoppmeyer und Anwesen
Schnepper (ehemals Wömmel) mit Schotter verfüllt und gewalzt. Die LKW
der Firma Lewe rollten ab 7:00 Uhr und unser Walzer vom Dienst schob
eine Extra-Schicht.
Zum Zweiten mußten die vier Kastanien weichen,
die auf dem Grundstück Hackmann/Danebrock den Radwegbau blockieren.
Dies lief unter der fachmännischen Leitung unserer Forstwirte Dieter
Kortkamp aus Seeste und Siegfried Brinker aus Hopsten wie am
Schnürchen. Mit Hilfe eines Hubsteigers wurden die langen Äste Stück
für Stück herunter geschnitten, bevor die Bäume längelang auf die
Straße gefällt wurden. Sofort stand die Bodenmannschaft bereit um die
Fahrbahn unverzüglich frei zu machen.
Anlieger Ewald Grothaus, der
seine Gartenmauer und einge Qudratmeter Grund für den Radweg opfern
wird, wünschte zwei Eichen zu fällen. Diese Aufgabe wurde bei der
Gelegenheit vom Verein gern erfüllt. Nach dem Mittagessen war alles
erledigt, die Straße besenrein, das Geäst auf den Osterfeuern und das
Brennholz gestapelt.
Saubere Arbeit, Jungs! Vielen Dank fürs Essen, Mädels!
15.Juni 2009
Die ersten Meter Mauer sind fertig.
In
den nächsten Wochen werden wir etliche Meter Mauern abreißen und durch
neue ersetzen. Hier ein Beispiel: Anwesen Schnepper (ehemals Wömmel),
Bramscher Str. 68
Gute Arbeit: Der Schluck aus der "Wasserwaage" sei euch gegönnt. Prost!!
28.Mai 2009
Stand der Arbeiten:
Das
Genehmigungs-Verfahren für die geplante Radwegscheune (s.u.) gestaltet
sich kompliziert, was in gewisser Weise auch zu erwarten war. Aber wir
sehen Licht am Ende des Tunnels.
Nachdem
der Erdwall bei Firma Wiesmann bereits entfernt wurde, muß nun der
Zaun im nördlichen Bereich um knapp einen Meter versetzt werden.
Auch
im Bereich des Anwesens Schnepper (ehemals Wömmel) wurde der Unterbau
für den Radweg eingebaut und gewalzt. Hier wird am Freitag, den 5. Juni
in Zusammenarbeit mit der Firma ProNatura (Dieter Hornbage) eine
Naturstein-Mauer errichtet.
Das Auschreibungsverfahren für die Verrohrungs-Arbeiten läuft.
29.Juli 2009
Was ist in der Zwischenzeit passiert?
Antwort: Eine ganze Menge!
Zunächst
wurde am 6. Juli mit den Brücken-Sanierungs- bzw.
Erweiterungsarbeiten an der Düsterdieker Aa seitens des Landesbetriebes
NRW begonnen. Dazu musste die L584 gesperrt werden und der Verkehr
großflächig umgeleitet werden. Das war und ist für alle sehr
umständlich, die Bauarbeiten lassen aber keine andere Möglichkeit zu.
Mittlerweile stehen die Asphaltierungsarbeiten durch die Firma Dallmann
unmittelbar bevor. Der Engpass ist demnach in Kürze Geschichte.
Gleichzeitig mit der neuen Fahrbahn wird zu unserer Freude der Radweg
in diesem Bereich fertig gestellt werden. Die erste Lücke ist damit
geschlossen.
Desweiteren
ist die Firma Völkmann seit einiger Zeit mit den Verrohrungsarbeiten im
Bereich Niederdorf beschäftigt. Trotz einiger wetterbedingter
Verzögerungen gehen die Arbeiten zügig voran. Der Verein hat im Vorfeld
einige Meter Mauern und Zäune entfernen müssen. Diese werden nach
Fertigstellung des Radweg-Unterbaus unverzüglich nach den Wünschen der
Anlieger ersetzt.
Ende
dieser Woche werden wir auch die Trasse im Bereich Anwesen Biel und
Wiesen bis zur Anschlussstelle am Flugplatz weiter bearbeiten. Hier
waren wir wetterbedingt zu einem Abbruch der Arbeiten gezwungen. Nun
ist der Boden soweit abgetrocknet, daß der Bagger wieder schaffen
kann.
27.August 2009
Leider
mußte der angemeldete Bericht in der "Aktuellen Stunde" aufgrund
wichtigerer Ereignisse verschoben werden. Ein neuer Sendetermin ist uns
noch nicht bekannt gegeben worden. Wir halten hier auf dem Laufenden.
Radwegscheune?
Das gibt's nur in Seeste!
Zuerst
war es nur eine verrückte Idee und eine Computeranimation, nun arbeiten
wir mit Hochdruck an der Realisierung. Mehr als dreißig Leute haben am
vergangenen Samstag mit angefasst um das "Projekt Radwegscheune"
Wirklichkeit werden zu lassen. Die Durchfahrt ist bereits am letzten
Wochenende fertig gestellt worden. Nun war das Dach dran. Dachpfannen
runter, Unterspannbahn, Konterlattung, Lattung, neue Pfannen wieder
drauf. Samstag um halb fünf war alles fertig. Obendrein hat der
Zimmermann noch den Anbau für die Familie Hackmann/Danebrock gebaut.
Wetter super, Stimmung sowieso super, Catering wie immer super.
Gleichzeitig
sollten mehrere hundert Meter Radweg fertig geschottert und gewalzt
werden. Leider hatte der Bagger eine Panne und war nicht mehr
einsatzfähig. Shit Happens!
Dafür hat eine Journalistin vom Westdeutschen Rundfunk Filmaufnahmen
für eine kurze Reportage gedreht. Am heutigen Montag wurde
Bürgermeister Hockenbrink und Herr Ebbeskotte vom Landesbetrieb zu
unserem Projekt interviewt und auch wir durften ein bisschen was erzählen.
Was genau davon gesendet wird kann man sich vorausichtlich am morgigen
Dienstag zwischen 19:30 und 20:00 Uhr in der "Aktuellen Stunde" des WDR
anschauen. (Wichtig: Lokalzeit Münster einstellen!)
13.September 2009
Morgen
früh beginnt Firma Wittfeld mit den Asphalt-Arbeiten. Zunächst werden
an einigen Stellen die bestehenden Kanten der Straße bzw. der
Grundstücksanschlüsse geschnitten. Dienstag und Mittwoch wird mittels
eines Gräders das sogenannten Planum erstellt, sprich unsere etwas
bucklige Trasse bekommt ihr endgültiges Profil. Ab Donnerstag bringt
dann der Fertiger die Schwarzdecke auf. Soviel zur Planung. Wie lange
die Arbeiten insgesamt dauern werden, muß man abwarten. Wir rechnen mit
maximal zwei Wochen, je nach Wetterlage.
Im Bereich Hof Lüpping haben die Versorger damit begonnen die Leitungen umzulegen. Auch dort geht es also endlich voran.
Die
Fundamente für die beiden zu errichtenden Mauern bei Grothaus und
Holtgräwe sind fertig. Nun warten wir die Asphaltierung ab um dann
umgehend die Mauern zu errichten.
Die Radwegscheune hat
einen neuen Giebel auf der Südseite bekommen (Photos werden
nachgeliefert). Sieht schick aus! Die Innenarbeiten in der Durchfahrt
gehen voran, ein Ende ist absehbar.
Einen Sendetermin für den
Beitrag in der WDR "Lokalzeit" hat man uns immer noch nicht mitgeteilt.
Mehr können wir auch nicht sagen.
19.September 2009 Die letzte "heiße" Phase hat begonnen!
Freitag,
18.09. um 07:00 Uhr: Am Nordende unserer Radwegtrasse wurde mit der
Schwarzdecke begonnen. Nachdem der Minigräder
die Strecke geebnet und
Firma Völkmann letzte vorbereitende Arbeiten erledigt hatte, konnte es
losgehen und nun kann man bereits die ersten Meter auf dem neuen
Teilstück zurücklegen. Aber Vorsicht bitte: Der Teer ist noch warm.
Montag morgen geht es weiter und im Laufe der Woche wird auch dieses letzte Teilstück fertig sein. Dann
beginnen wir unverzüglich mit den "Aufräumarbeiten": Bankette anfüllen,
Mauern bauen, Bauschutt abfahren und natürlich die Restarbeiten an der
Scheune erledigen.
25.September 2009
Halleluja! Der Asphalt ist drauf!Knapp
eine Woche hat es gedauert, aber nun ist es Dank der Überstunden der
Asphaltkolonne (Gestern von 7:00 bis 19:00 Uhr) endlich geschafft. Der
neue Abschnitt unseres Bürgerradweges kann inoffiziell bereits befahren
werden.
Aber Vorsicht: Augen auf!
Es
kann passieren, das irgendwo zum Beispiel noch ein roter Traktor mit
Anhänger oder ein grüner Bulli auf dem Weg steht, wir sind in den
nächsten vier Wochen noch mit Nacharbeiten beschäftigt.
Die Radwegscheune sollte bitte noch gar nicht durchfahren werden, es stehen noch Stützen mitten in der Durchfahrt!
Am
morgigen Samstag werden wir mit großer Mannschaft beginnen die
Banquette mit Mutterboden anzufüllen. Zur Eröffnung soll, wenn das
Wetter mitspielt, das Gras bereits sprießen. Zeitgleich wird an
Schroer's Mauer weitergearbeitet. Um 8:00 Uhr geht's los.
Freiwillige Helfer werden gesucht. Bitte bei Werner oder Acki melden!
28.September 2009
Großeinsatz am Samstag
Das Schönste am ganzen Radwegebau ist für den Vorstand die
große Unterstützung. Wir bitten um Hilfe und 30 Leute sind zur Stelle
um mit anzufassen. Bei schönstem Spätsommerwetter wurden die Banquette
des Radweges auf beiden Seiten angefüllt, bis uns das Material ausging.
Fünf Traktoren, ein Radlader und der Bagger von Wienkämper waren im
Einsatz. Ergebnis: Mehr als zwei Drittel sind fertig geworden und auch
bereits mit Rasen angesät.
Danke, Leute
Ganz großes Kino!
Gleichzeitig
wurde an Schroer's neuer Mauer gearbeitet. Immerhin müssen hier 63
Meter wieder hergestellt werden. Das geht natürlich nicht an einem Tag.
Das ist ganz schön anstrengend!Auch hier gehen unsere Vereinsmitglieder den Maurern zur Hand.
Was für ein Herbst: Petrus scheint es mehr als gut mit uns zu meinen. Mittagessen in Schroer's Wiese.
Die Eröffnungsfeier ist übrigens für den 30.10.2009 angepeilt. Wir werden aber noch hochoffiziell einladen.
|
